Бизнес-план СТО

1. Краткий инвестиционный меморандум

По статистике, 7 из 10 легковых автомобилей, которые ездят по дорогам России, старше 10 лет. В цифрах — это более 34 миллионов машин, которым регулярно требуется техническое обслуживание и ремонт.

Космический утильсбор и высокие проценты по кредитам делают обновление автопарка затруднительным для большинства россиян, а это значит, что в ближайшее время доля подержанных авто будет только расти.

Где их обслуживать? У официальных дилеров либо невозможно, так как многие западные бренды ушли с рынка, либо очень дорого. Остается три варианта: в независимых СТО, у частных мастеров или самостоятельно.

По оценкам экспертов, на долю независимых СТО приходится около 37% рынка, а потенциал отрасли оценивают в 391,5 млрд рублей.

Наиболее перспективна ниша в малых городах (население от 50 тыс. человек) и тех районах мегаполисов, где отсутствуют крупные сетевые сервисы. В таких локациях наблюдается дефицит прозрачных, качественных и доступных по цене услуг.

Клиентов на СТО привлекает:

  • высокая скорость работ,
  • качество оказываемых услуг,
  • умеренные цены,
  • хорошая репутация,
  • удобное расположение,

Для запуска рассматривается аренда бывших боксов, помещений автосервисов, либо отдельно стоящее здание площадью 150–250 кв. м (на 3–5 подъемников).

На старте потребуется штат из 13 человек: автомеханики и их помощники, старший автомеханик, автоэлектрик, администраторы, управляющий, уборщица.

Сумма первоначальных инвестиций:  4 766 000 рублей. Из них:

  • оборудование — 82%;
  • аренда на время ремонта — 7%;
  • ремонт — 6%;
  • реклама — 5%;

Точка безубыточности достигается на 5 месяц работы.

Срок окупаемости составляет от 16 месяцев.

Средняя чистая ежемесячная прибыль 306 004 рубля.

Внутренняя норма рентабельности 26,9%.

Финансовый план сто
Финансовый план сто
  • Общие показатели
    Общие показатели
  • Оборудование
    Оборудование
  • Инвестиции
    Инвестиции

2. Описание бизнеса, продукта или услуги

СТО или станция технического обслуживания – это сервис, где обслуживают и ремонтируют автомобили. По определению, СТО должны быть ориентированы на плановую замену «расходников» вроде масла и фильтров, профилактику и диагностику неисправностей и т.д. А для ремонта в случае серьезных поломок больше предназначены автосервисы.

В современных условиях границы между СТО и автосервисом стерлись: и те, и другие организации предоставляют практически одинаковый спектр услуг, включающий все процедуры от замены масла до капитального ремонта двигателя.

Эксперты и крупные сервисы сбора статистики, при анализе рынка автомобильных услуг, обозначают и крупные дилерские автосервисы, и мелкие мастерские общей аббревиатурой СТО.

Тем не менее, большинство классических СТО всё же предпочитают не браться за долгосрочный или, например, кузовной ремонт, а выполнять стандартные процедуры и исправлять типичные неисправности.

В случае, если у машины выявляется крупная поломка, например, в коробке или двигателе, на СТО могут снять нужный узел, отвезти в крупный профильный сервис, отремонтировать там и установить обратно.

Это выгодно с точки зрения кадровой политики: основной персонал СТО – это автомеханики-универсалы и слесари, которые обладают базовыми навыками в своей профессии. Отсутствие потребности в высококвалифицированных специалистах и массовый спрос на основные услуги делают бизнес на сервисном обслуживании автомобилей привлекательным с точки зрения перспектив и потенциальной прибыли.

По данным Автостата, ёмкость рынка автосервиса в России за 2025 год достигла 1,2 трлн рублей, что на 20% превышает показатели 2024 года и почти в два раза  значения начала десятилетия.

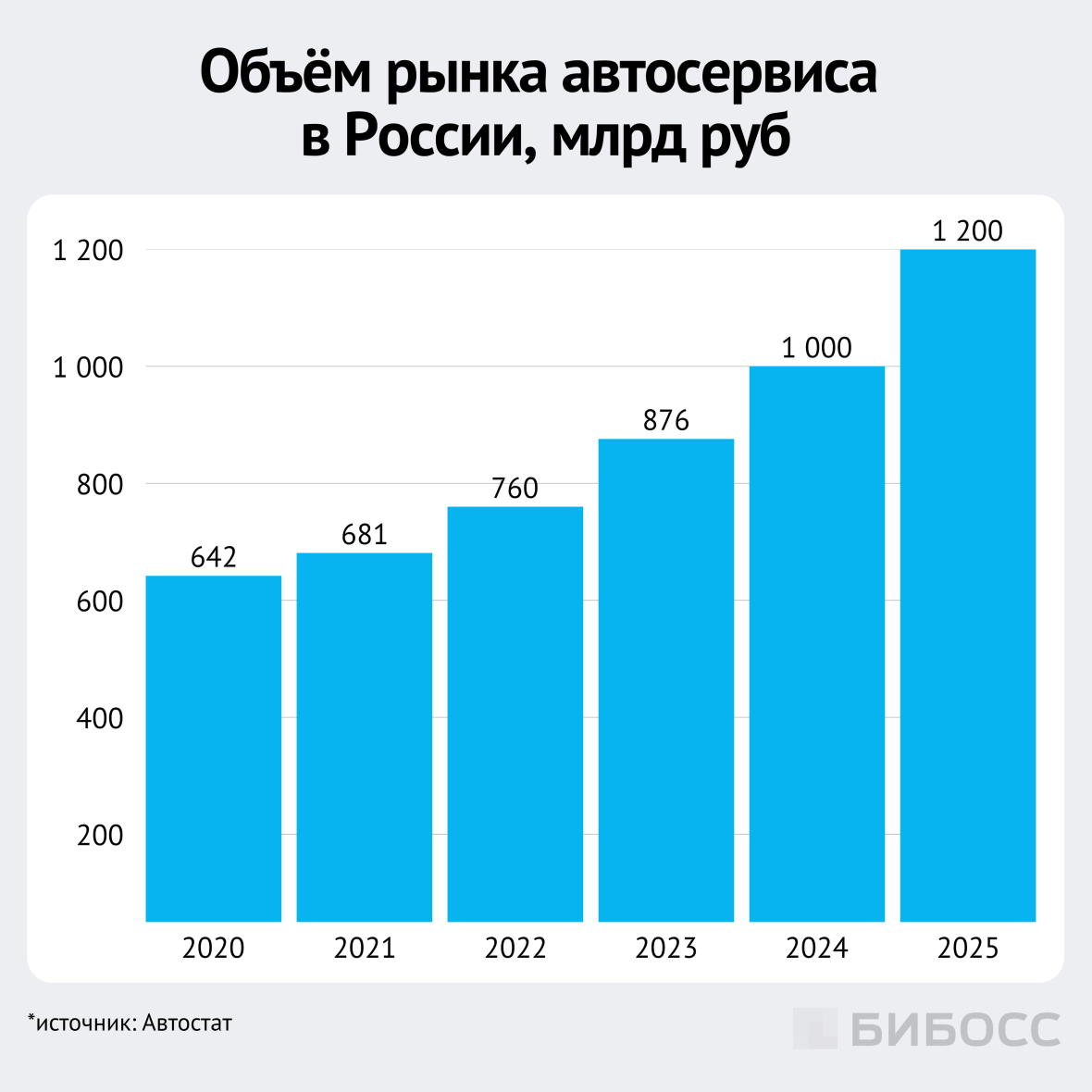

объём рынка автосервиса в россии

При этом объём рынка услуг по техническому обслуживанию (ТО) и ремонту легковых автомобилей составил 719,1 млрд рублей. Из них 37% доля независимых СТО. Это значение в 4,5 раза превышает показатели официальных дилеров, которым удалось занять только 8,5% рынка.

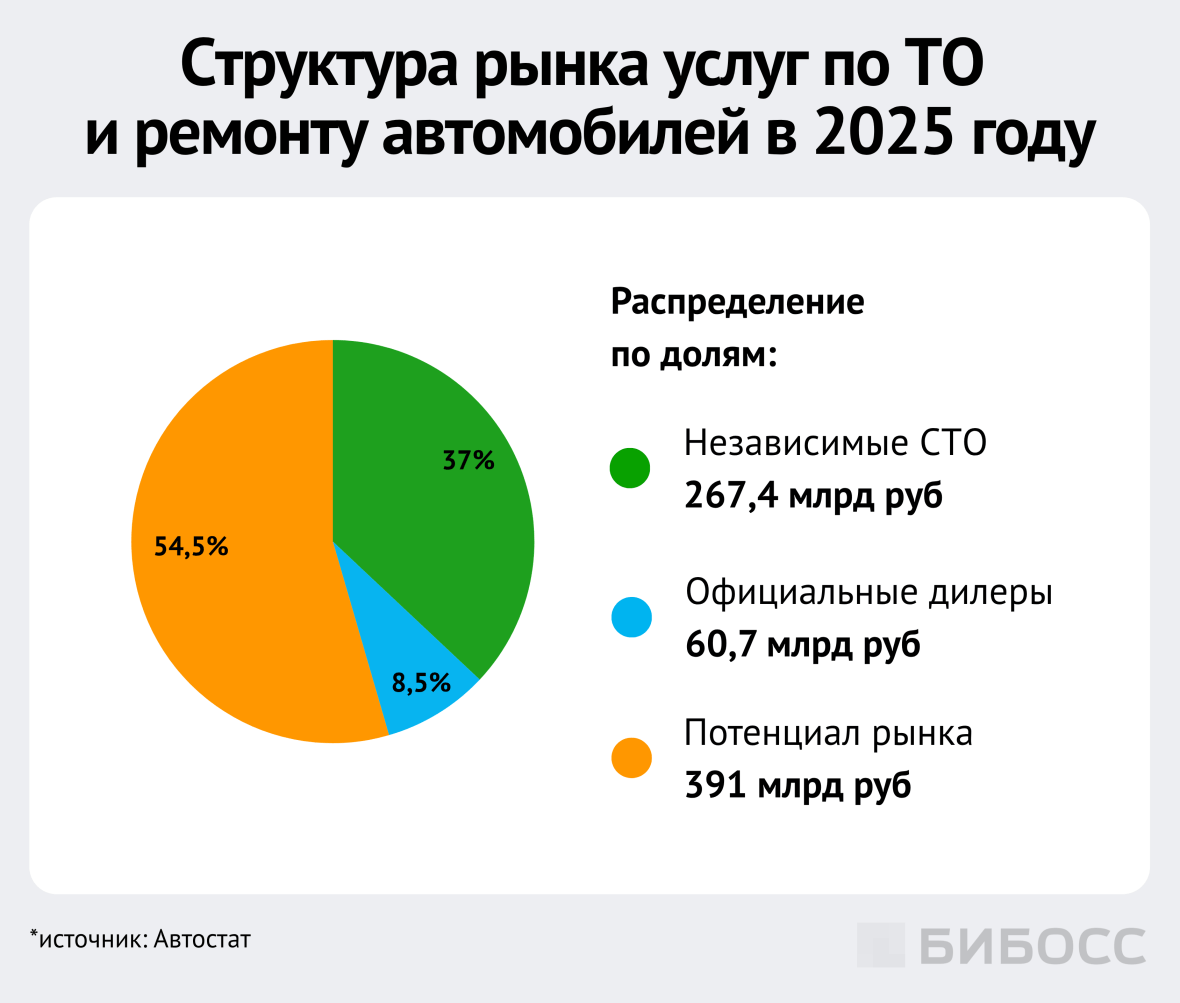

структура рынка услуг по то и ремонту автомобилей в 2025 году

Отметим, что в расчёт бралась только стоимость самих работ, без учёта реализации запасных частей и расходных материалов.

Потенциал рынка, то есть работы по ремонту и ТО автомобилей, которые проводились частными механиками или самими автовладельцами, эксперты оценивают в 391 млрд рублей (54,5%).

В 2026-м году эксперты ожидают рост рынка ещё на 15-20%. Развитие сферы автосервиса обусловлено не только удорожанием услуг, но и старением автопарка. Подробнее об этой тенденции мы расскажем в следующем разделе.

3. Описание рынка сбыта

Целевые клиенты СТО — это владельцы подержанных машин. Дело в том, что большинство автомобилистов, которые приобретают новые авто от дилера, обращаются за техобслуживанием в авторизованные центры, чтобы сохранить гарантийные условия.

Как правило, гарантия распространяется на 3 года или 100 тысяч км пробега машины, после чего автовладелец волен обращаться в любые компании. С этого момента он становится целевым клиентом для независимых СТО.

Свежие исследования рынка подтверждают: россияне всё чаще отказываются от покупки новых автомобилей и подбирают предложения на б/у рынке либо вкладываются в ремонт своих авто.

Всего в России на 1 января 2026 года было зарегистрировано 47,4 млн легковых автомобилей. По данным ТАСС, в 2025 году доля легковых машин старше 10 лет в России увеличилась до 72,2%, в то время как в 2015 году этот показатель составлял 48,9%.

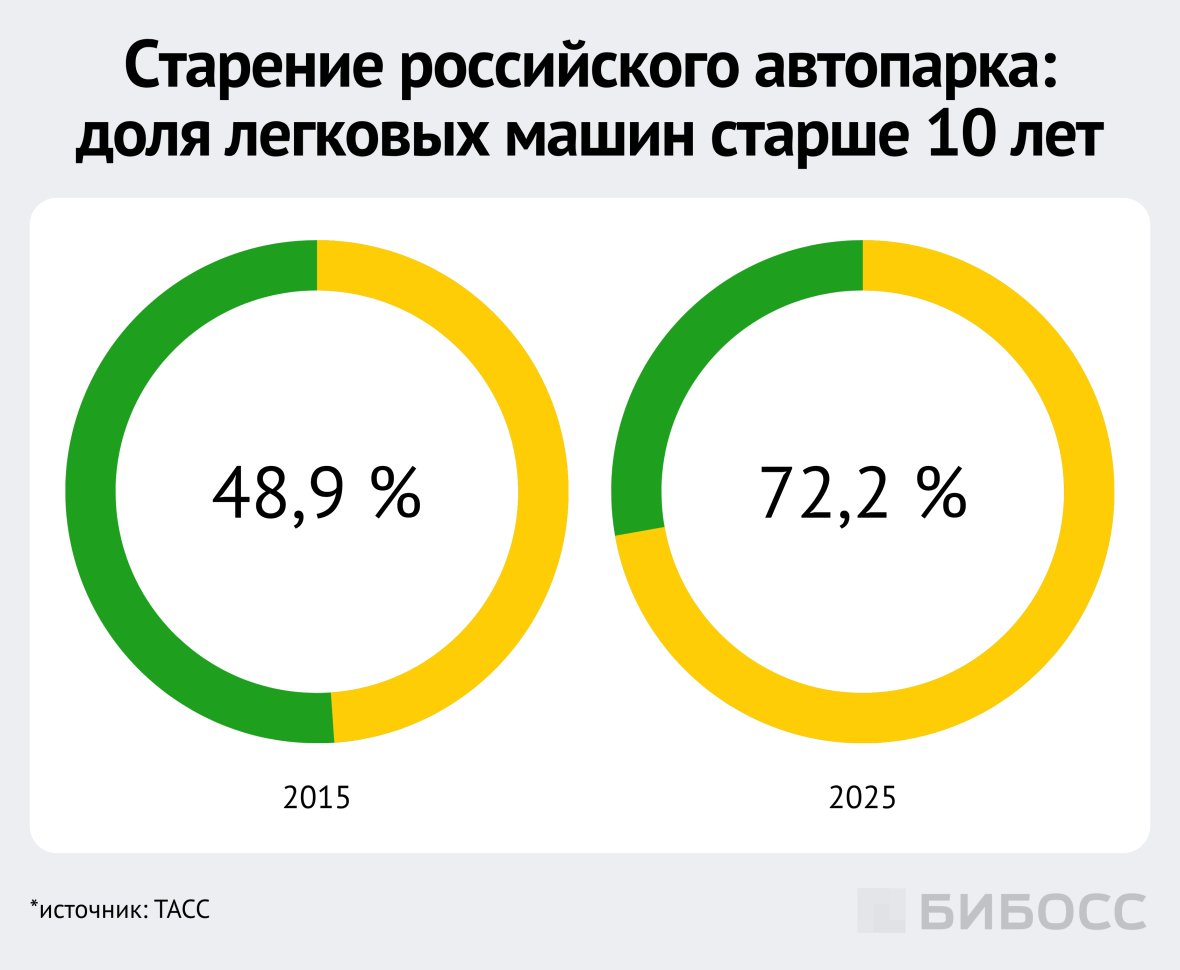

доля легковых машин старше 10 лет в российском автопарке

Соответственно, целевая аудитория для СТО довольно обширная. Проект, представленный в данном бизнес-плане, ориентирован на обслуживание как отечественных, так и импортных автомобилей популярных марок.

Согласно статистике Автостат-Инфо, в 2025 году самыми распространенными среди легковых машин стали следующие марки:

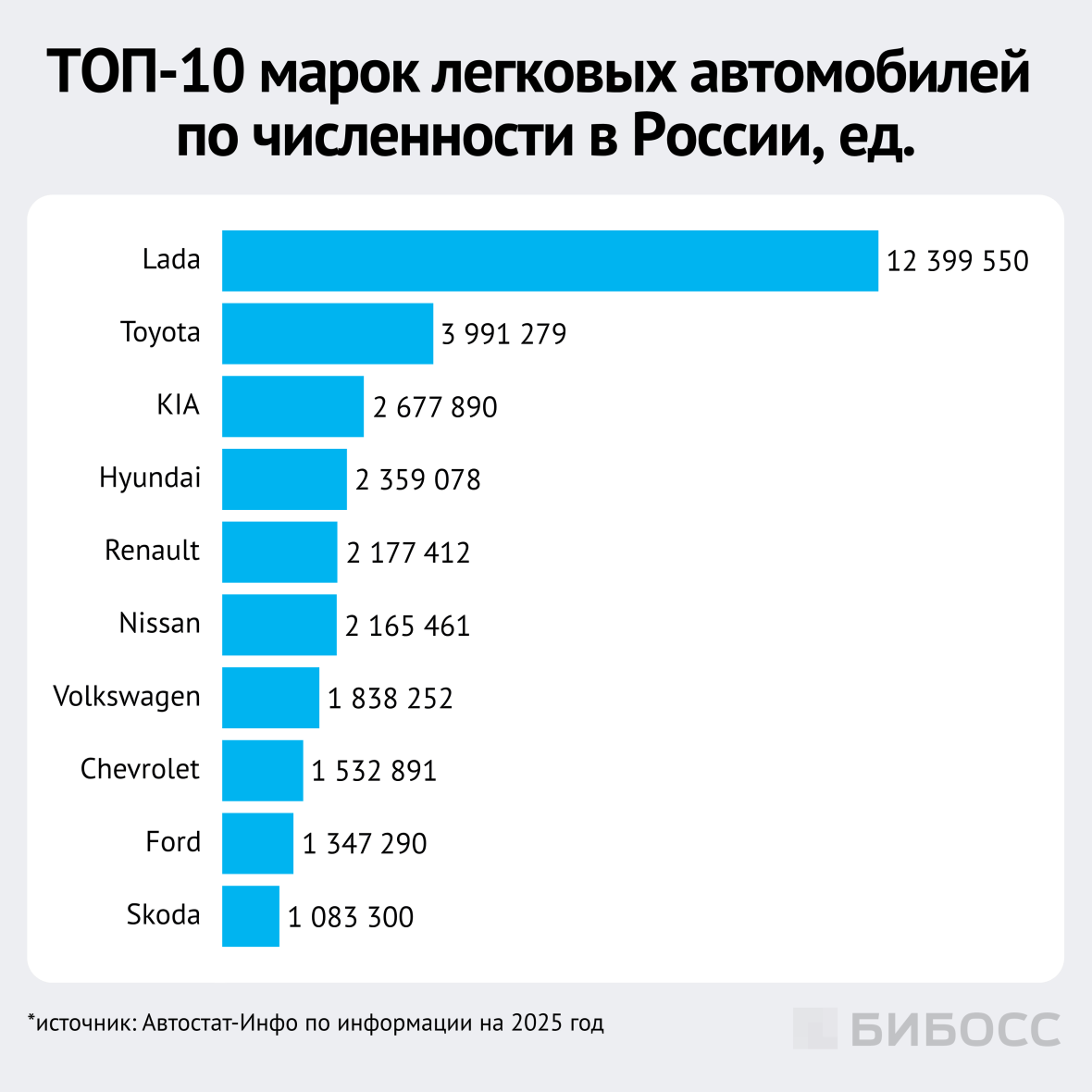

 топ 10 марок легковых автомобилей по численности в россии в 2025 году

4. Продажи и маркетинг

СТО по данному бизнес-плану будет оказывать следующие востребованные услуги:

  • Техническое обслуживание (ТО): замена масла в двигателе, воздушных, масляных и топливных фильтров, свечей зажигания.
  • Диагностика: компьютерная диагностика двигателя, электронных систем и диагностика ходовой части на стенде.
  • Ремонт подвески и ходовой: замена амортизаторов, рычагов, ступичных подшипников.
  • Тормозная система: замена тормозных колодок и дисков.
  • Развал-схождение: регулировка углов установки колес.
  • Обслуживание кондиционера: диагностика, чистка и заправка.
  • Ремонт электрооборудования: замена аккумуляторов, генераторов.
  • Диагностика перед покупкой: проверка состояния автомобиля, кузова и узлов перед приобретением.

Дополнительно будут оказываться услуги шиномонтажа и предсезонной подготовки автомобилей (замена дворников, жидкостей и т.д.).

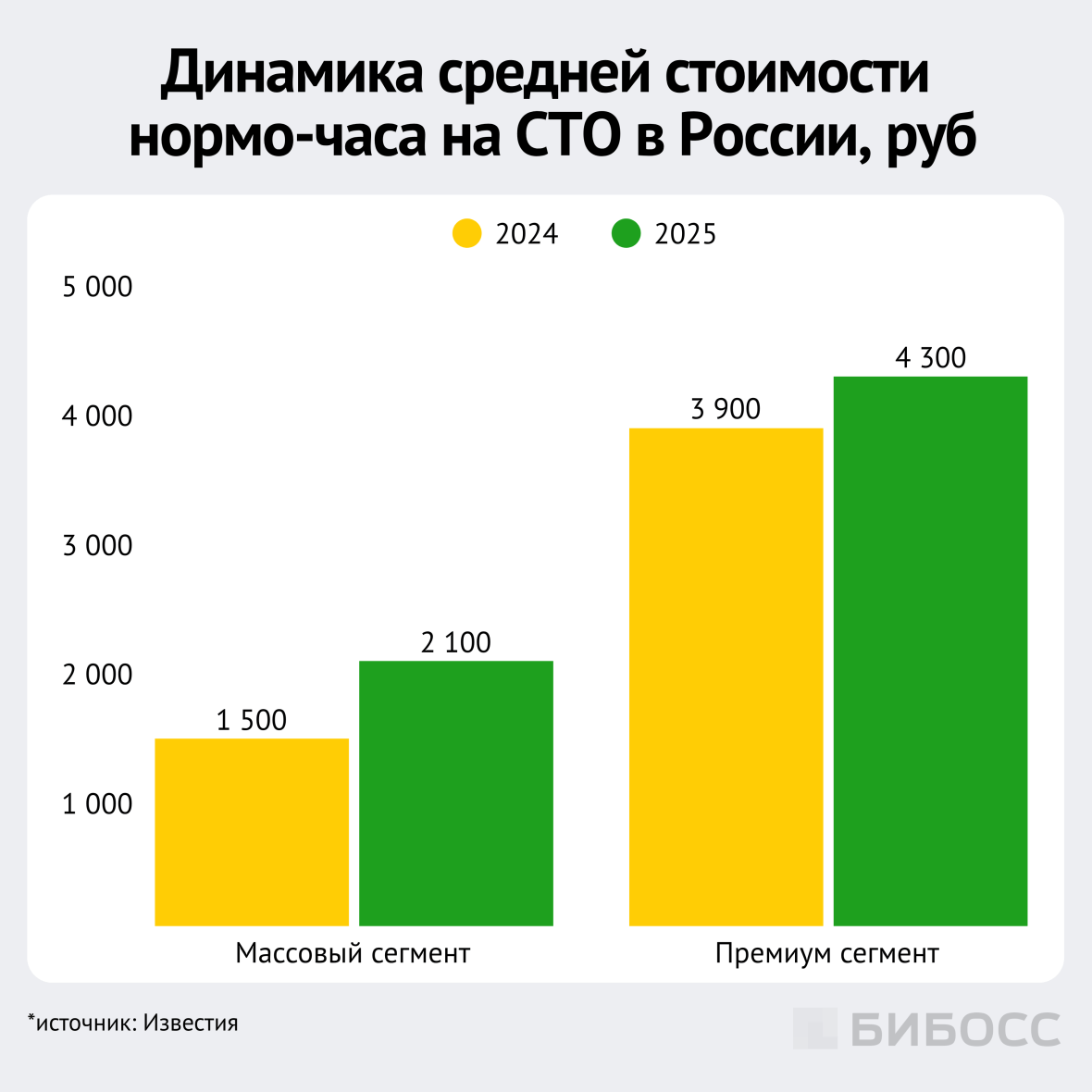

динамика средней стоимости нормо-часа на СТО в России

Стоимость услуг на СТО по данному бизнес-плану устанавливается на уровне среднерыночной для массового сегмента таким образом, чтобы стоимость нормо-часа составляла 2100 рублей.

Например, если замена тормозных дисков занимает 2 часа времени, то стоимость такой услуги должна составлять около 4200 рублей без учета запасных частей.

Для продвижения СТО будут использоваться:

1. Геосервисы.

СТО — это локальный бизнес, клиенты часто ищут на картах точки, где можно поменять масло рядом с домом или работой. Поэтому критически важно заполнить карточки компании в Яндекс.Картах и 2ГИС. Кроме того, нужно регулярно обновлять график работы, фотографии, сезонные акции и работать с отзывами.

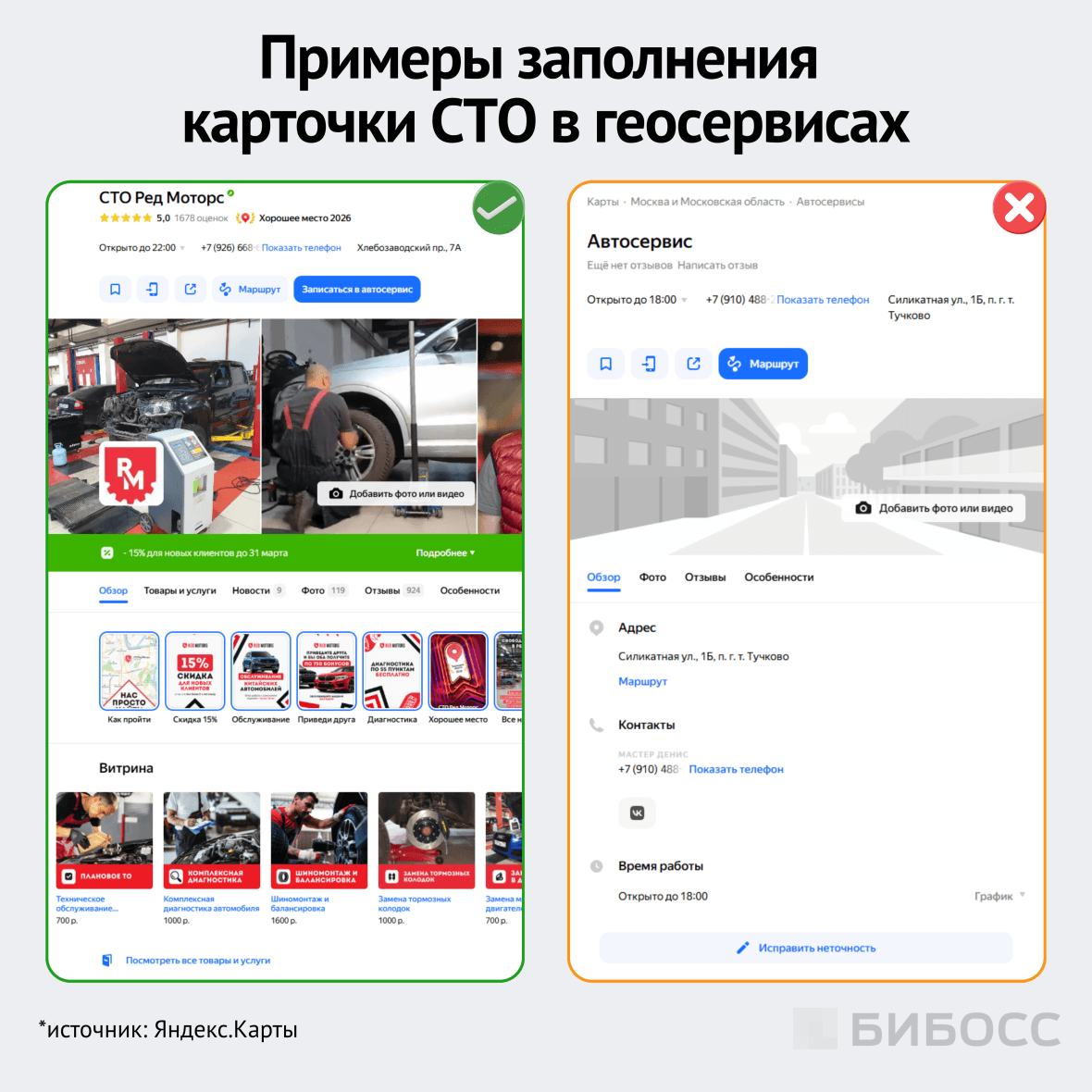

примеры заполнения карточки СТО в геосервисах

2. Контекстная реклама.

Эффективный способ продвижения СТО — настроить контекстную рекламу по самым частым запросам в своем городе, например, «замена масла Нижний Новгород» или «ремонт подвески Уфа». Данным бизнес-планом предусматривается создание лендинга с перечнем услуг, фотографиями и контактными данными.

В будущем, можно публиковать на сайте статьи на автомобильную тематику, например, «Как подготовить машину к зиме?» или «Как выбрать лучшее масло?», чтобы поисковики продвигали сайт на верхние строчки выдачи.

3. Продвижение в соцсетях.

Создание страниц в социальных сетях также полезно для продвижения СТО. Можно настраивать таргетированную рекламу или публиковать посты по бартеру в автомобильных сообществах своего города.

Для развития в соцсетях важно размещать не только экспертный контент с кейсами и фотографиями в стиле «до/после», нужно стараться следовать за трендами и создавать мемы и посты без активной рекламы

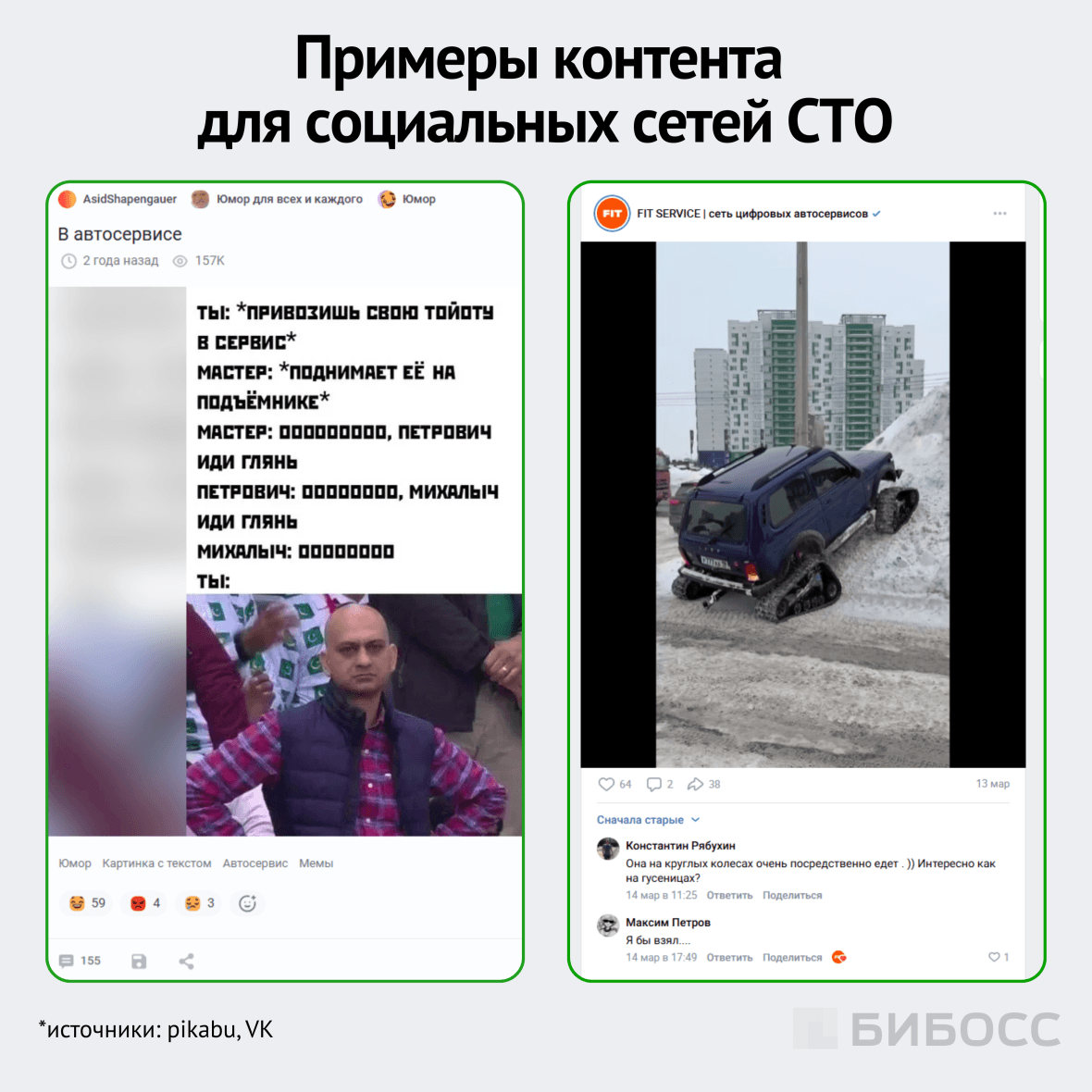

примеры контента для соцсетей СТО

Если вы заставите пользователей улыбнуться с вашего «рилса» и переслать его другу — значит, стратегия работает. При идеальном стечении обстоятельств, ролики могут завируситься и привлечь массовую аудиторию. Подробнее об этом мы рассказывали в отдельном материале.

4. Акции и спецпредложения для новых и постоянных клиентов.

В массовом сегменте, на который ориентируется данный проект, очень важную роль играет программа лояльности. Люди на бюджетных машинах со средним или ниже уровнем доходов активно реагируют на акции и спецпредложения. Многие сервисы предлагают бесплатную диагностику при первом посещении, скидку на повторную замену масла (очень мотивирует менять масло в одном конкретном сервисе) и т.п.

Купоны со скидками можно раздавать при посещении, рекламировать акции в социальных сетях или раскладывать листовки с промокодами под дворниками машин и расклеивать объявления на парковках.

Также можно создать коллаборацию с неконкурирующим бизнесом, но смежной ЦА, чтобы распространять промо-материалы друг друга своим клиентам. Для партнерства подойдут, в частности:

  • магазины автозапчастей;
  • автомойки;
  • детейлинг-центры и др.

5. Наружная реклама

СТО нужна заметная вывеска, с подсветкой в темное время суток — особенно это важно в зимнее время. Кроме того, если позволяют условия, можно разместить баннеры, на которых будет прописан перечень услуг для привлечения дополнительного внимания.

наружная реклама для сто

5. План производства

Для открытия СТО нужно пройти основные шаги запуска любого бизнеса. С учетом поиска подходящего помещения, ремонта, доставки и установки оборудования, подбора персонала, срок запуска, в среднем, составляет 2 месяца.

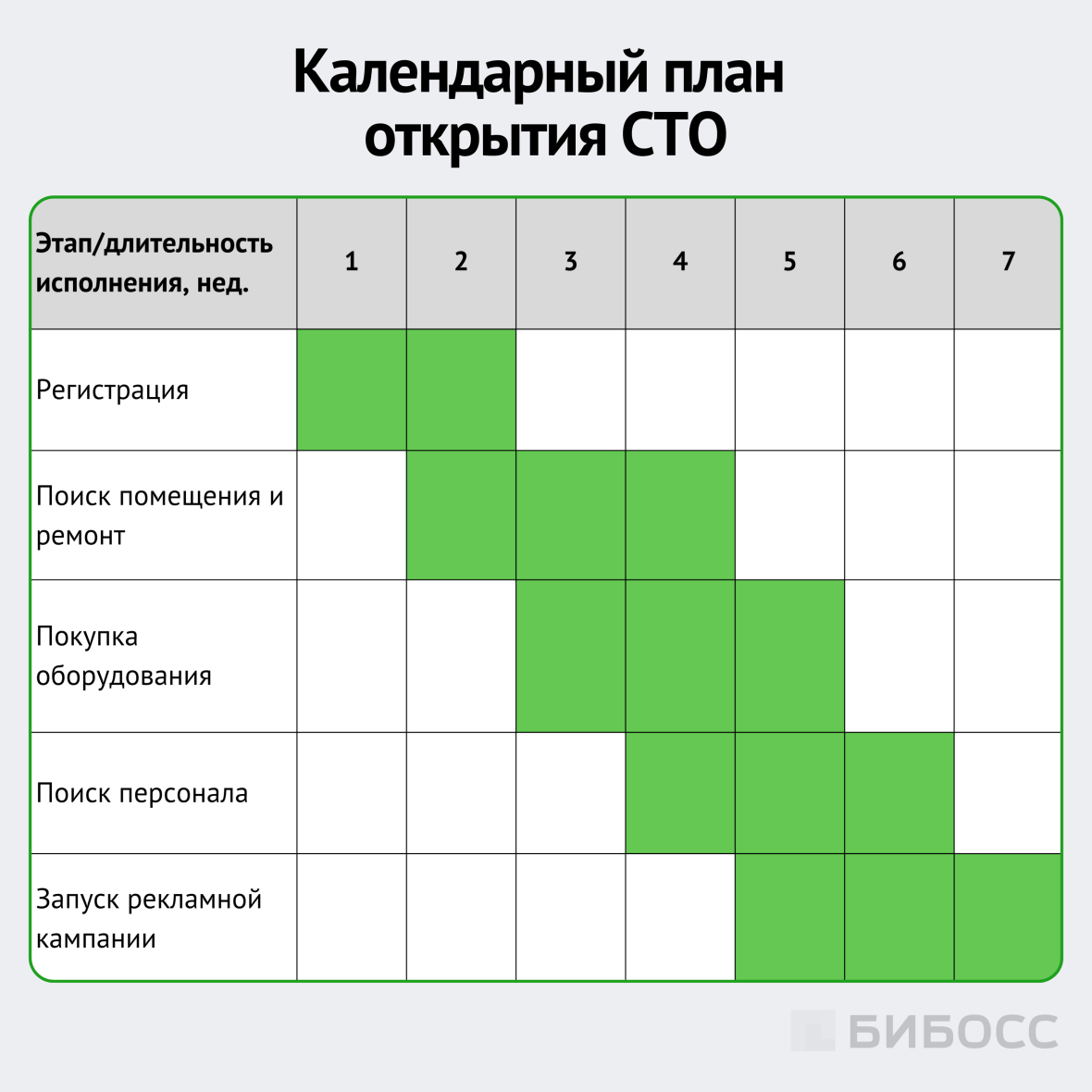

календарный план открытия СТО

Регистрация бизнеса

Для открытия СТО по данному проекту достаточно зарегистрировать ИП. Основной ОКВЭД 45.20 «Техническое обслуживание и ремонт автотранспортных средств».

На старте торговля запчастями не предусмотрена. Планируется, что их будут привозить клиенты или заказывать через автомехаников на месте по мере необходимости. Если в будущем на СТО всё же будут продаваться запчасти и расходники, то добавится ОКВЭД 45.32 «Розничная торговля автомобильными деталями, узлами и принадлежностями».

СТО не нужно получать лицензию на свою деятельность, однако, можно добровольно сертифицировать деятельность. Это повысит уровень лояльности клиентов и повысит шансы на получение выгодных заказов из корпоративного сектора. Стоимость стандартной сертификации для автосервиса легковых авто — от 12 до 15 тысяч рублей.

Для данного проекта выбрана упрощенная система налогообложения (УСН доходы). В первый год работы предприятие не будет платить НДС, так как выручка с 1-ого по 12-ый месяц не превысит 20 млн рублей. На второй год работы прогнозируется увеличение дохода и превышение лимита, поэтому с 13-го месяца в финансовой модели предусмотрена уплата НДС по льготной ставке 5%.

Выбор локации

Конкуренция в сфере технического обслуживания транспорта довольно высока. В 2025 году в России было зарегистрировано около 117,5 тысяч СТО. В среднем, в крупных городах на 100 тысяч населения приходится примерно 61 СТО.

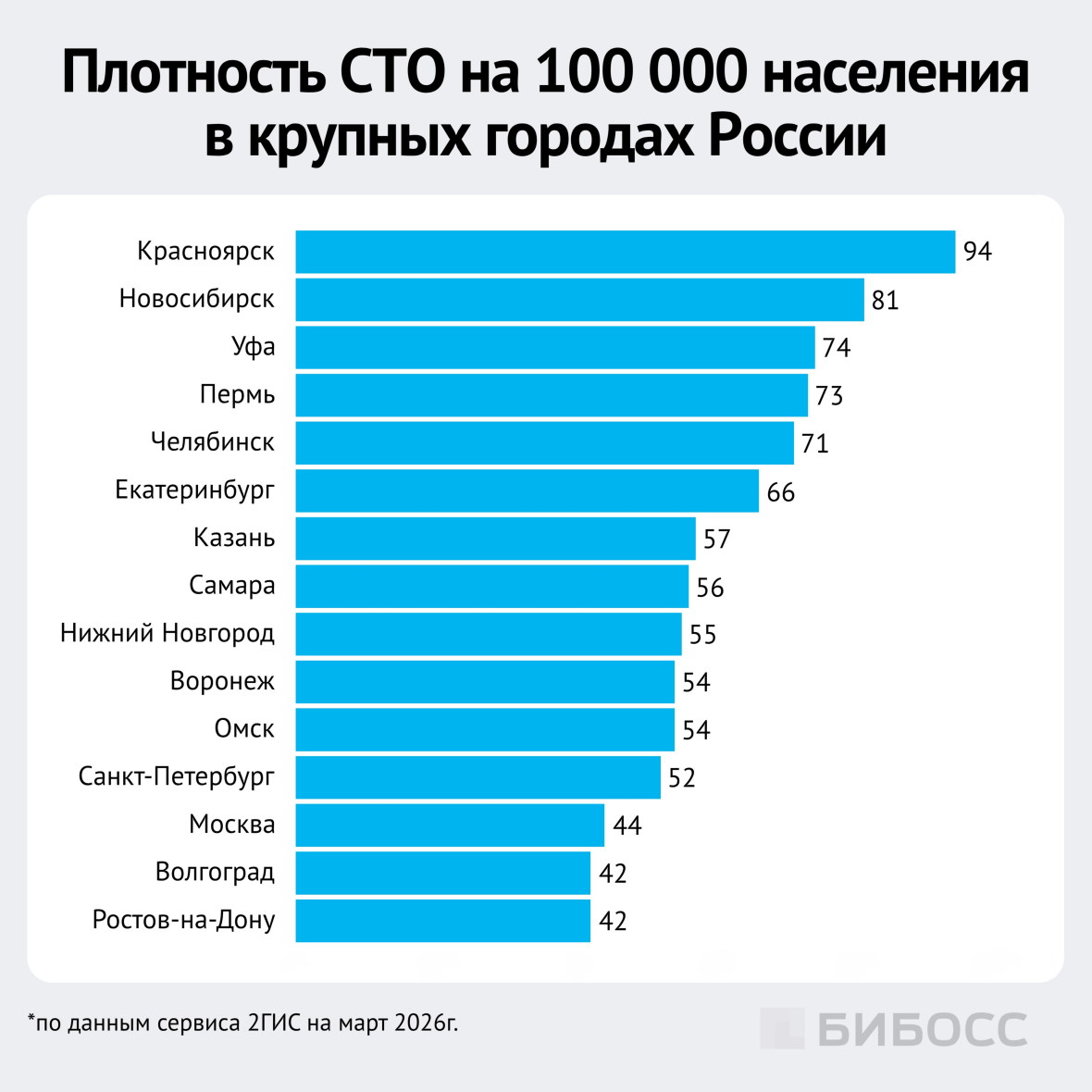

плотность сто на 100 000 населения в крупных городах России

По соотношению количества зарегистрированных авто к численности населения России видно, что, в среднем, автомобилями обладают 32% от всех жителей страны (по машине в каждой семье из трех человек).

Тогда, мы легко можем рассчитать средний показатель по числу машин на 1 СТО:

32%*100 000/61 = 525.

Таким образом, в среднем на 1 станцию техобслуживания в крупном городе приходится 525 машин. Правильно выбранная локация может помочь увеличить число потенциальных клиентов.

При выборе места для СТО нужно ориентироваться на автомобильный трафик. Чем больше машин проезжает рядом с выбранной точкой, тем лучше. Заправки, автомойки и автосалоны поблизости — хороший знак.

Также при выборе помещения нужно продумать вопрос парковки. К примеру, СТО по данному проекту предусматривает одновременное обслуживание 3-5 машин. Такому сервису требуется столько же парковочных мест, чтобы разместить уже обслуженные машины и выделить место для авто, которые только ждут своей очереди.

Открываться рядом с другими сервисами тоже не всегда проигрышная стратегия. Если сразу у нескольких конкурентов хороший трафик — стоит рассмотреть размещение поблизости. Автовладельцы часто едут туда, где много сервисов, чтобы сравнить предложения или найти СТО, которое примет без записи. В таком случае, можно получить дополнительных клиентов.

6. Организационная структура

График работы СТО, согласно проекту, ежедневно с 09:00 до 21:00. Для обеспечения деятельности потребуется штат из 13 человек:

  • Управляющий (1 человек): занимается организацией работы СТО, заказом инструмента и необходимых расходников, управляет персоналом (найм, составление графика работы, оформление документов), привлекает корпоративных клиентов (таксопарки, логистические компании) для долгосрочного сотрудничества, взаимодействует с регулирующими органами, помогает собственнику в вопросах рекламы, решает спорные ситуации с клиентами, работает с финансами.
    График работы 5/2 с 9:00 до 18:00.
  • Старший автомеханик (1 человек): занимается техническим обслуживанием и ремонтом автомобилей, контролирует качество работы автомехаников и распределяет заказы, помогает диагностировать сложные неисправности, обучает новичков, помогает управляющему в вопросах закупки расходников и оборудования.
    График работы 4/2 с 9:00 до 19:00.
  • Автомеханики (5 человек): выполняют все виды слесарных работ, проводят техническое обслуживание и диагностику неисправностей, взаимодействуют с клиентами.
    График работы 2/2 с 09:00 до 21:00 или другие варианты по договоренности со старшим механиком и управляющим.
  • Помощники автомехаников (2 человека): это стажеры, которые выполняют вспомогательные работы в паре с автомеханиками, поддерживают чистоту в рабочей зоне. При достижении соответствующего уровня навыков переходят на должность автомеханика.
    График работы 2/2 с 09:00 до 21:00.
  • Электрик (1 человек): диагностирует, ремонтирует и обслуживает электрические и электронные системы автомобиля.
    График работы 5/2 с 9:00 до 18:00 или другой по договоренности.
  • Администраторы (2 человека): отвечает на телефонные звонки и чаты, записывает клиентов, встречает их, осуществляет расчеты на кассе, частично выполняет функции SMM-специалиста (съемка роликов, ответы на комментарии в соцсетях и отзывы по согласованному шаблону), открывает и закрывает автосервис, сдает инкассацию.
    График работы 2/2 с 09:00 до 21:00.
  • Уборщица (1 человек): осуществляют влажную уборку клиентской зоны, санузлов и административных помещений.
    График работы 6/1 с 09:00 до 11:00 или с 19:00 до 21:00.

Весь персонал трудоустраивается официально, для каждой должности предусмотрен оклад. Управляющий, старший автомеханик и электрик получают ежемесячную премию в 2% от выручки, автомеханики — 10%.

Должность

Оклад, руб.

Средняя з/п в мес., руб.

Управляющий

60 000

95 564

Старший автомеханик

55 000

90 564

Автомеханик

40 000

75 564

Помощник автомеханика

40 000

40 000

Электрик

50 000

85 564

Администратор

40 000

40 000

Уборщица

20 000

20 000

Полный расчет фонда оплаты труда со страховыми взносами на 24 месяца представлен в финансовой модели.

7. Финансовый план

Стартовые вложения на открытие СТО с 4 подъемниками составят 4 766 000 рублей.

Инвестиции на открытие, руб.

Регистрация, включая получение всех разрешений

30 000

Ремонт

300 000

Вывеска и оформление фасада

80 000

Рекламная кампания

120 000

Аренда на время ремонта

320 000

Закупка оборудования

3 896 000

Прочее

20 000

Итого

4 766 000

Самая крупная статья расходов — закупка оборудования, на него придется потратить 3,9 млн рублей. Допускается приобретение б/у инвентаря, если удастся найти достойные варианты в хорошем состоянии. При закрытии СТО владельцы часто продают оборудование с хорошей скидкой.

В частности, потребуются:

  • подъёмники (4 шт),
  • стенд сход-развал,
  • пневматическая установка для замены масла,
  • установка для очистки топливной системы,
  • стенд для проверки и очистки форсунок
  • осциллограф и диагностический сканер
  • шиномонтажное оборудование
  • верстаки, шкафы и тележки для инструментов,
  • наборы инструментов и проч.

Также потребуется мебель для оборудования клиентской зоны, комнаты отдыха для сотрудников и управляющих. Из техники потребуется как минимум 3 ПК (ноутбука), принтер для печати документов, телевизор для клиентов. Полный перечень необходимого оборудования представлен в финансовой модели.

Ежемесячные расходы СТО составят около 1,3 млн рублей.

Ежемесячные затраты, руб.

ФОТ (включая отчисления)

957 445

Аренда

160 000

Амортизация

65 222

Коммунальные услуги

30 000

Реклама

50 000

Закупка расходников

35 564

Бухгалтерия (аутсорс)

20 000

Итого

1 318 230

Согласно бизнес-плану, средняя стоимость нормо-часа на СТО составит 2100 рублей, что соответствует рынку в массовом сегменте (подробнее об этом — в разделе 4 «Продажи и маркетинг»). В среднем, загруженность сервиса составит около 900 нормо-часов в месяц, что соответствует 62% от максимальной производственной мощности.

В финансовой модели предусмотрен плавный выход к среднему показателю. В первый месяц, к примеру, загрузка СТО составит около 30%.

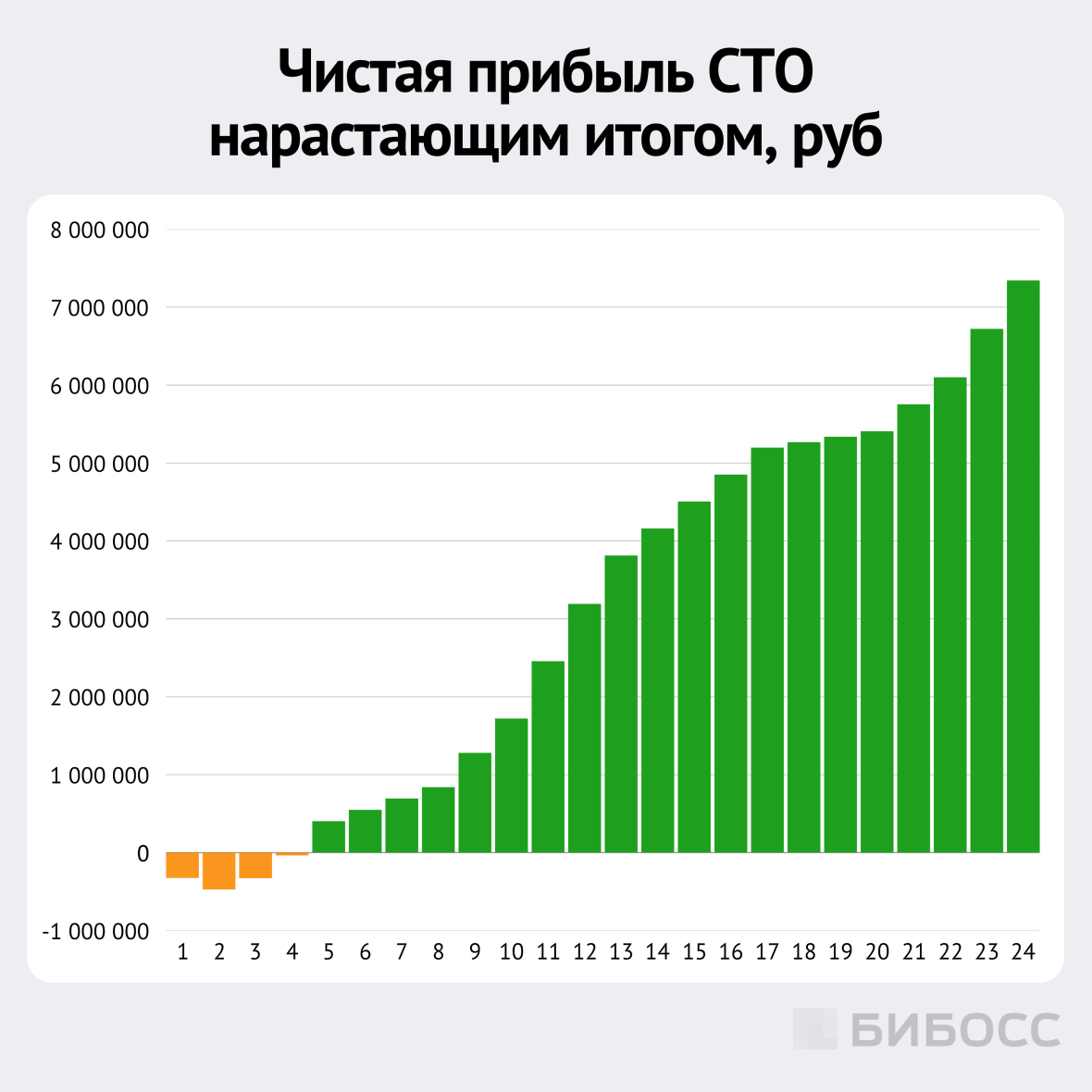

чистая прибыль СТО нарастающим итогом

На точку безубыточности проект выйдет на пятый месяц работы, срок окупаемости составит 16 месяцев.

8. Факторы риска

Обслуживание и ремонт автомобилей — это услуги со стабильным спросом, с уходом официальных дилеров западных марок машин работы у независимых СТО стало ещё больше. Вместе с тем, ужесточается законодательство, усиливается налоговая нагрузка, падает уровень платежеспособности населения, что может негативно повлиять на развитие бизнеса.

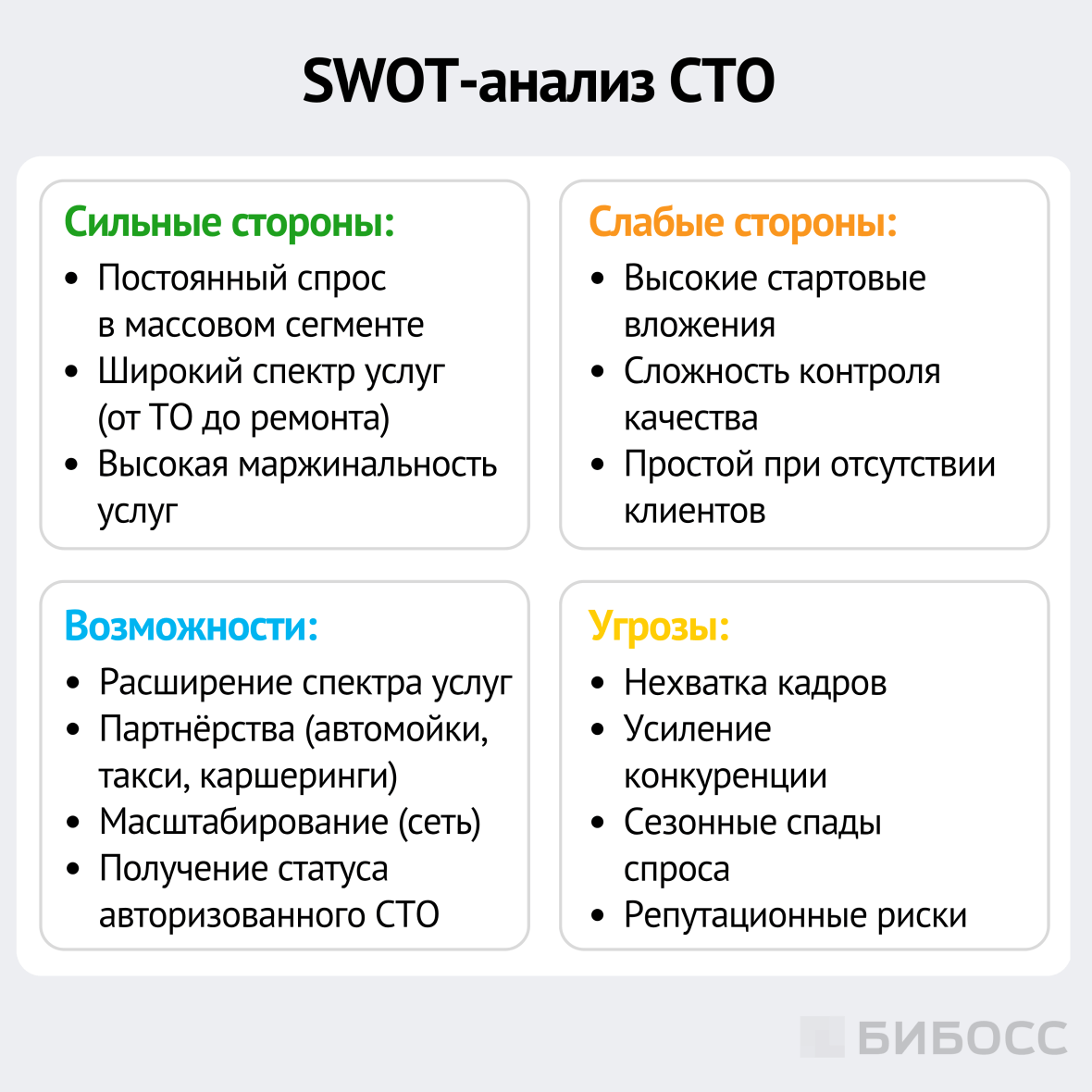

swot-анализ СТО

Особое внимание следует уделить кадровым рискам. Большинство предпринимателей, которые занимаются ремонтом авто сообщают, что найти квалифицированных сотрудников для автосервиса довольно трудно.

Во-первых, есть риск нарваться на неопытных и безответственных сотрудников, которые могут испортить репутацию СТО.

Во-вторых, сложно удержать действующих сотрудников. Проработав по несколько месяцев, автомеханики часто уходят в другие более крупные сервисы или открывают свой бизнес.

Чтобы снизить кадровые риски, необходимо выстраивать системную работу с персоналом:

  • внедрить прозрачную систему найма и проверки квалификации сотрудников: тестовые задания, испытательный срок и оценка реальных навыков на практике помогают отсеять неподходящих кандидатов;
  • уделять внимание обучению и повышению квалификации персонала: стандарты работы, наставничество и регулярное обучение позволяют снизить количество ошибок и повысить качество услуг;
  • мотивировать сотрудников прозрачной системой оплаты труда, вводить бонусы за качество, скорость работы и положительные отзывы, продумать систему карьерного роста с учетом развития и расширения СТО;
  • создать комфортные условия труда: своевременно обновлять оборудование, улучшать условия труда и отдыха.
Финансовый план сто
Финансовый план сто
  • Общие показатели
    Общие показатели
  • Оборудование
    Оборудование
  • Инвестиции
    Инвестиции
